1、施工前準備工作
復核基準線、現場定位、檢查、材料驗收

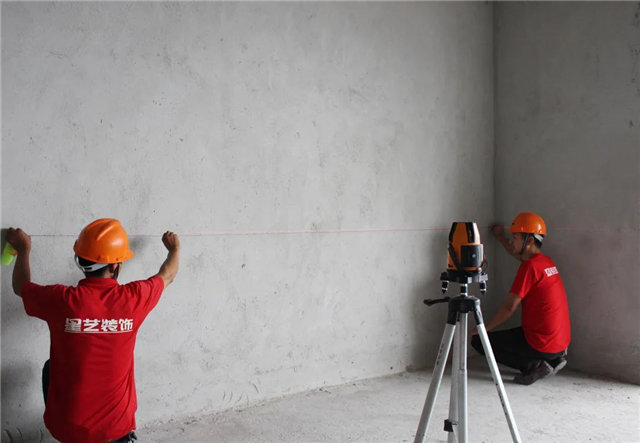

復核基準線、現場定位:

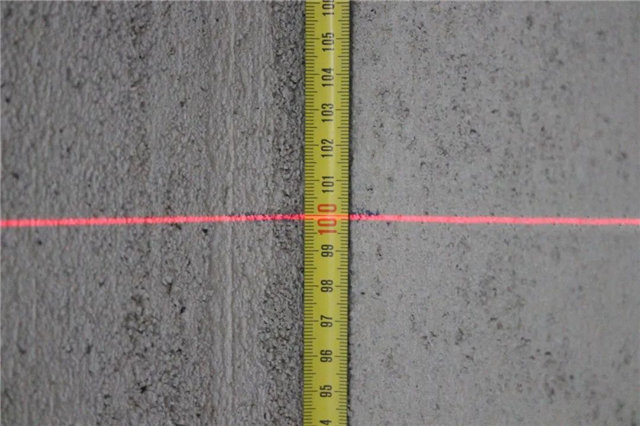

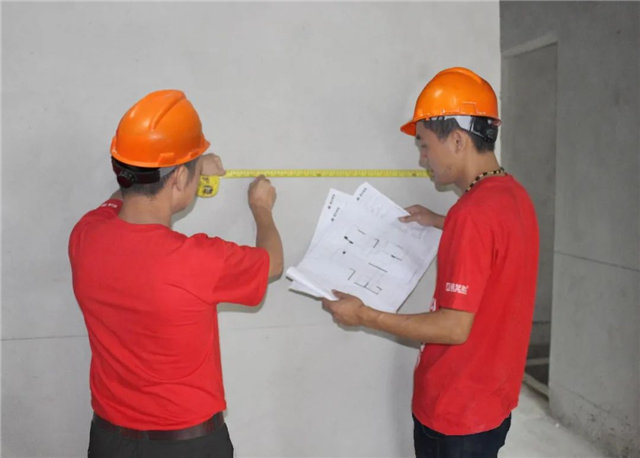

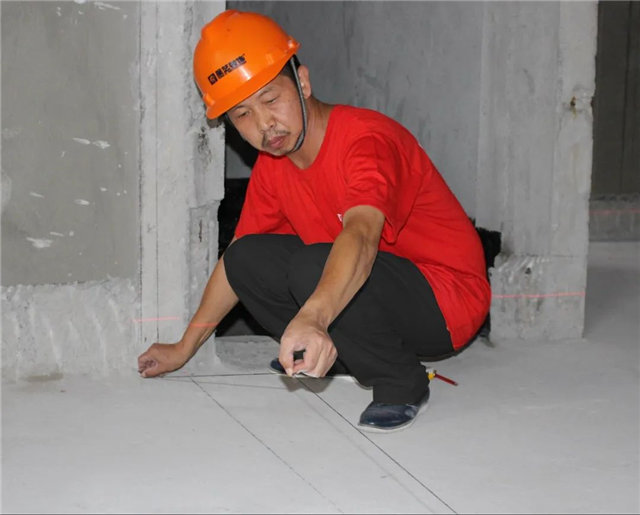

在水工施工前,星藝裝飾設計師及施工團隊進行設計和施工交底,并根據施工圖對施工現場進行復核:復核1m水平線,地面、墻面完成面線,施工區域各項數據等是否準確,真正做到對水管合理走向心中有數。同時,為保證業主在家居生活中更便利,星藝根據業主生活習慣和個性要求對預埋器件預定位置進行確認。

檢查:

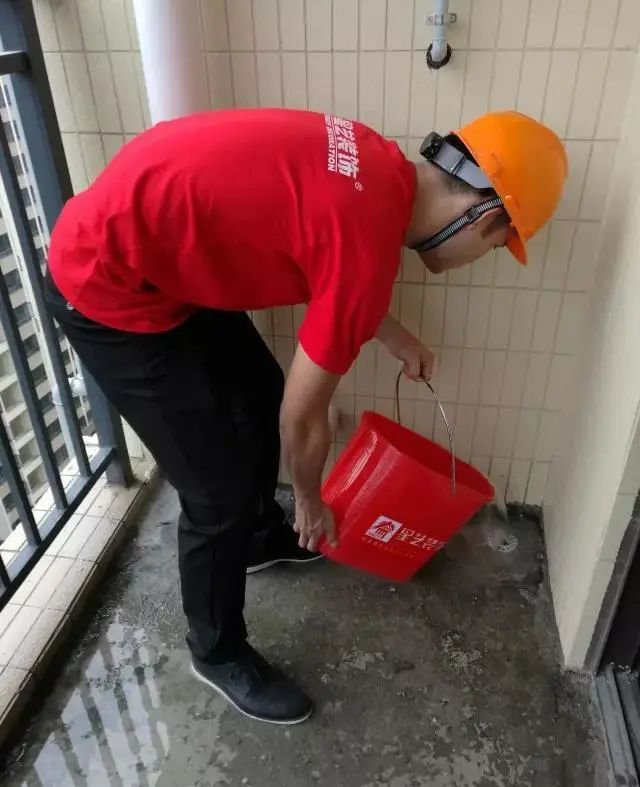

施工人員對原建筑排水立管沖水測試,檢查管徑是否能滿足生活的使用要求,并檢查陽臺地漏、沉箱二次排水口以及室內所有排水管道是否暢通。

材料驗收:
在材料進場時,星藝工作人員與業主現場確認材料的品牌、規格與合同約定的材料是否一致,核對無誤后,方可動工。這不僅是星藝的規定,更是對業主負責的態度。星藝采用新型綠色材料,輸送流體阻力小,隔熱保溫性能好,環保健康。

調整:
做完各項前期準備工作后,根據業主所提要求進行分析、調整,對調整后的具體位置和數量進行記錄,作為最終施工依據。

2、開槽
施工流程:管道走向設計→彈線→開槽→防水處理
管道走向設計:
管道走向設計涉及到未來生活用水的便利性,與家居生活的舒適度息息相關。
1.定位后,合理規劃管道走向,按最直短距離布管,避免浪費材料,節約業主開支;
2.廚、衛、陽臺禁止門底穿管,作翻墻處理,避免濕區的水源通過門檻滲入其他區域;
3.給水管不在沉箱底和沉箱板面敷設,不留質量隱患,避免破壞防水層及水管滲漏等問題;
4.與煤氣管、暖氣管、通風管間距≥200mm,冷熱水管間距150-200mm;
5.給水布管采用熱水循環原理,在最后一個用水點返回?zé)崴?,確保使用更便捷。

彈線:

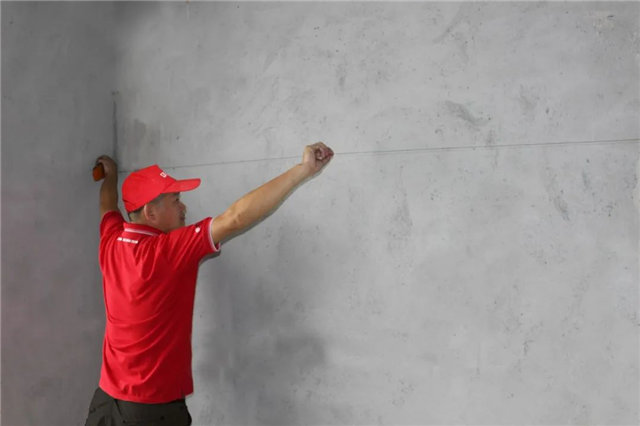

按規劃走向和定位畫標記,彈出雙線;給水管雙線間距35mm,長度為水管實際敷設長度,內牙出水口略大,呈漏斗形。這樣既可以最節省地使用管材,不會因為尺寸不對造成切割時材料浪費,而且還能精準開槽,不會造成多余的墻體的破壞。

開槽:

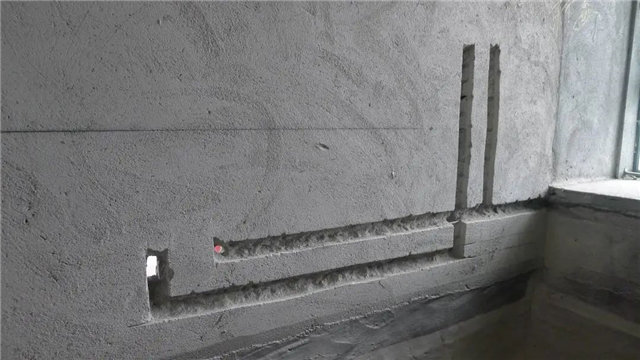

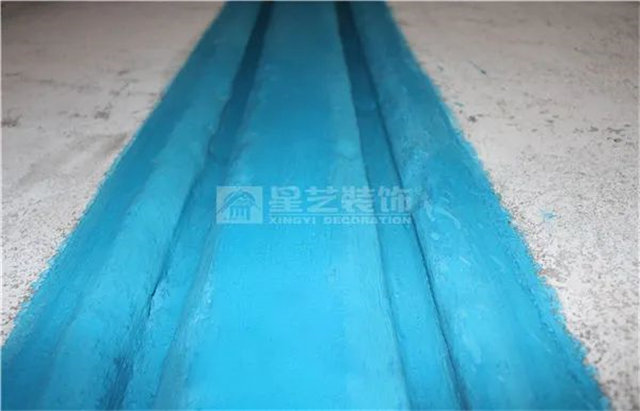

水管槽深度≧35mm,且內壁平整、無凹凸?fàn)?,同時管槽外側邊應作鋸齒狀打毛處理,有利于后期封槽水泥砂漿的咬合,預防垂直開裂。

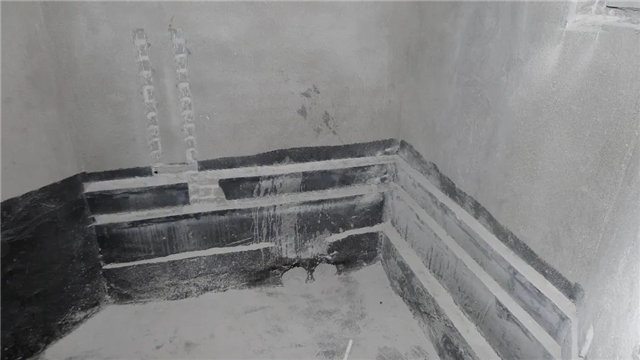

防水處理:

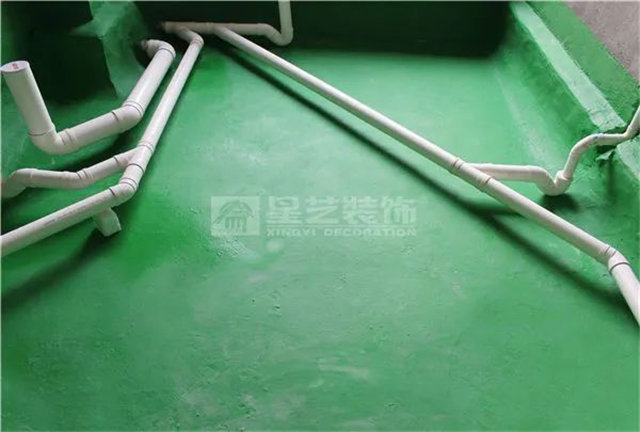

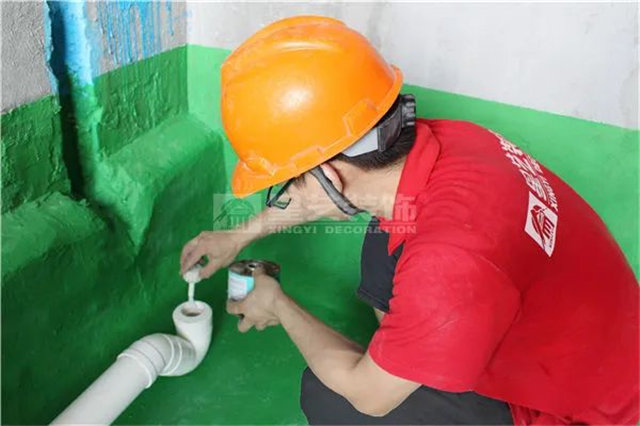

槽內防水刷涂均勻,外側邊緣防水刷涂不少于50mm,防止?jié)B水造成家具、木地板、壁紙等發霉腐爛;給水管不走沉箱底和沉箱板面,避免破壞防水層及水管滲漏等問題。

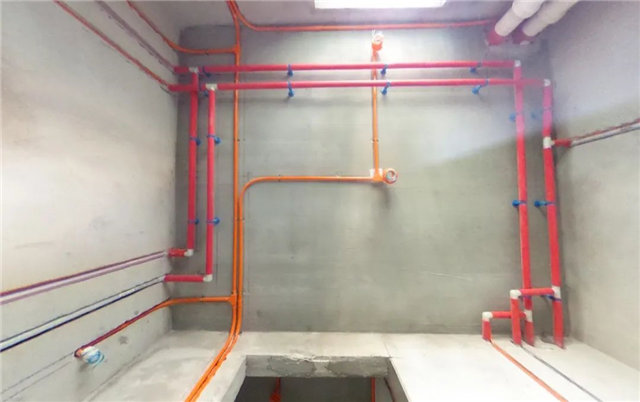

3、給水布管
施工流程:分水箱預埋→布管→固定

分水箱預埋:
1.分水箱提前安裝,待完全穩固后方可與水管連接;
2.分水箱安裝使用水平尺校正,確保水箱水平;
3.分水箱外邊沿以沖筋條為基準,通過2米靠尺或拉通線進行校正,與墻體飾面層處于同一平面;
4.清潔箱體,確保箱體內無泥漿、砂礫現象。

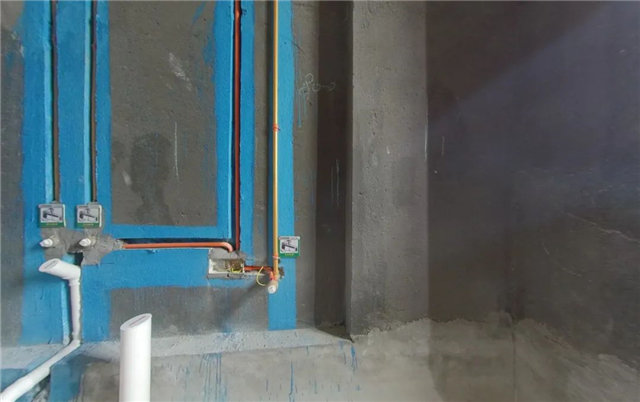

布管:

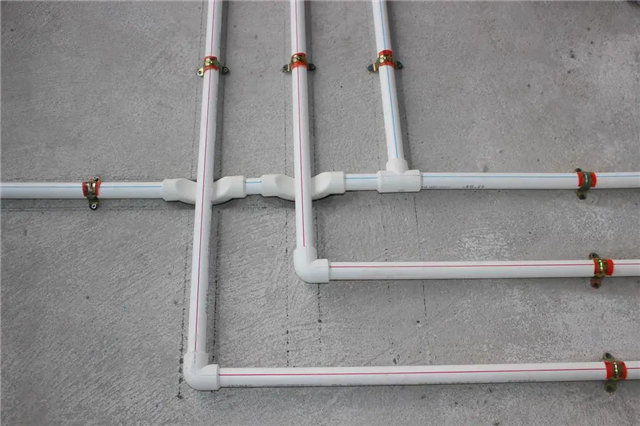

水管安裝分熱熔連接和卡壓連接。

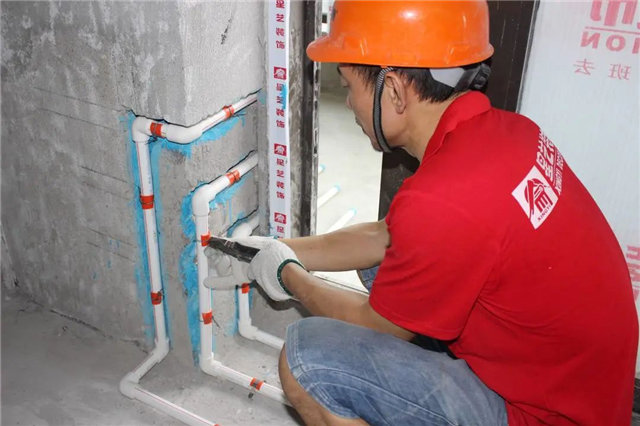

1.PPR管材和管件采用熱熔式連接,熱熔和冷卻時間,控制連接深度,禁止熔接時旋轉;出水口安裝深度以墻面飾面層完成面內凹3-5mm為宜。
2.鋁塑復合管安裝采用卡壓連接方法,其彎曲使用彎管彈簧,禁止直接用手彎曲,掌握彎曲半徑,防止內芯受損,保護水的健康,防止?jié)B漏。
為了您的用水健康環保,我們一絲不茍只為每個細節都做到完美!

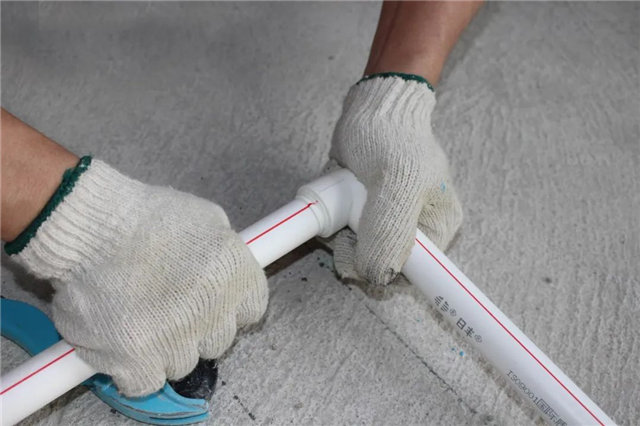

熱熔連接

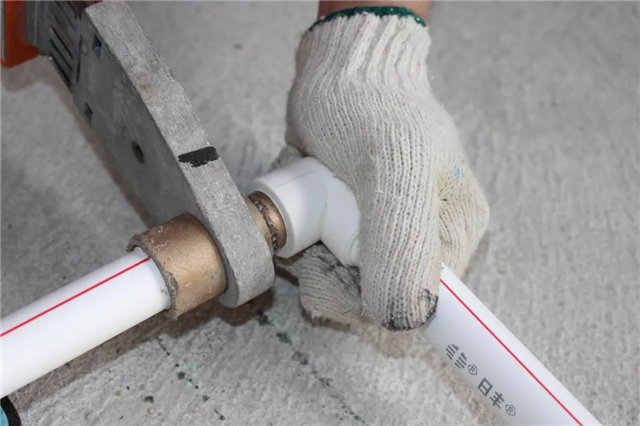

卡壓連接
固定:
地面固定:地面水管用管碼固定,間距不大于600mm,轉角與分支處固定點至端頭距離不大于500mm,讓管道更加牢固。

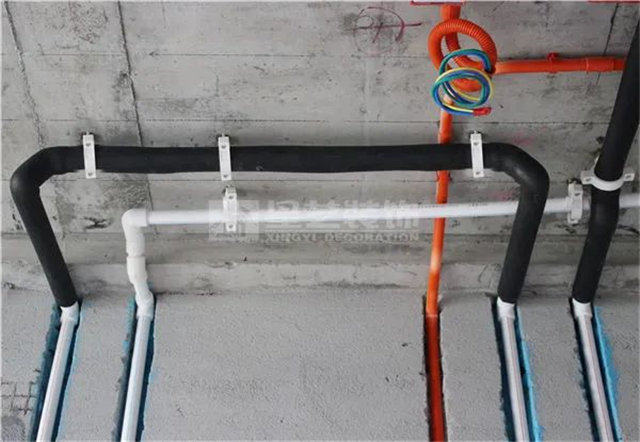

墻面固定:管槽內壁向上傾斜(磚墻釘管碼)鉆孔;扎絲(管碼)與水管接觸部位應用墊塊隔離;直線固定點間距≤800mm,上、下端頭距固定點距離≤100mm,既穩固,又保護水管不受損。

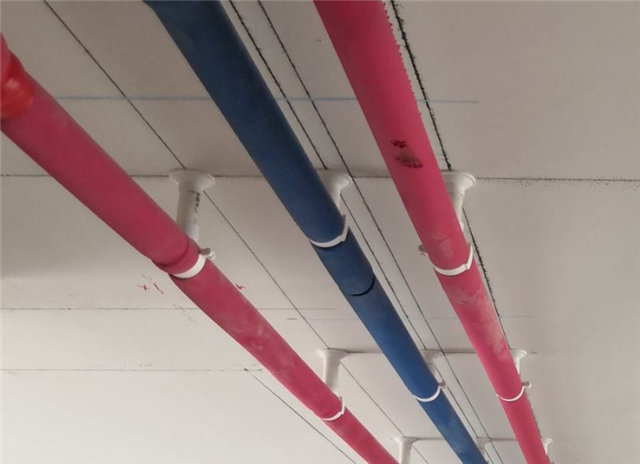

天棚走管固定:安裝膠粒固定吊卡底座,吊卡間距不大于800mm,確保水管在使用過程中,不會因為水壓造成共振脫落。

頂棚及戶外裸露部分給水布管作防凍、防結露、保溫措施。

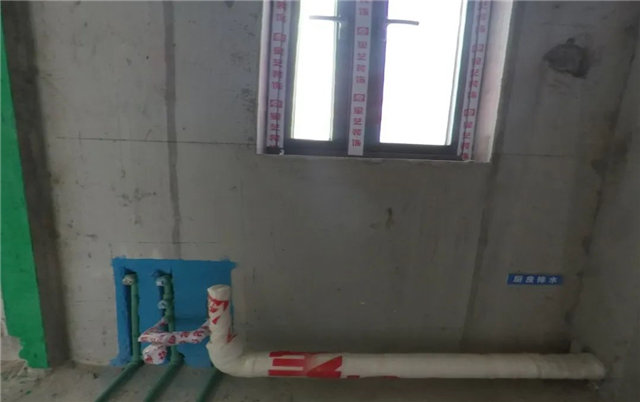

4、排水布管
施工流程:管道設計→安裝→固定
管道設計:

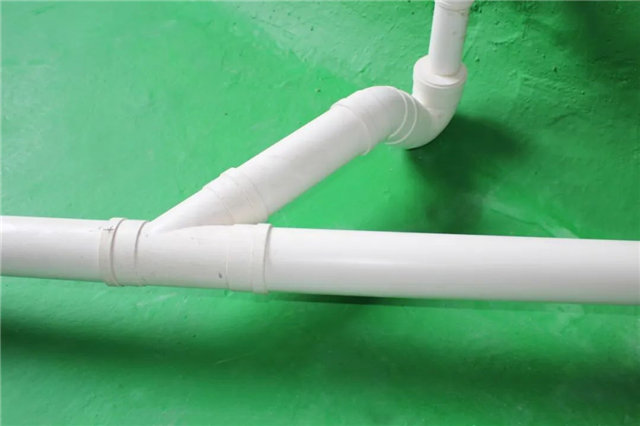

排水管道設計涉及到污水的流通。排水分支用斜三通,采取樹丫形布管。橫向布管90°彎,應用二個45°彎頭連接,讓排水更通暢,不易堵塞。

安裝:

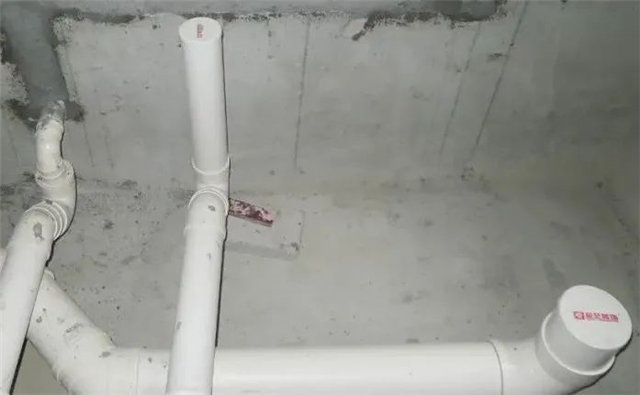

衛生器具至排出管的距離應最短,管道轉彎應最少;沉箱內和廚房排水使用75管,廚房排水不安裝存水彎,減少堵塞風險。

固定:
安裝排水管應先組裝,后調整、統一膠粘固定。

天棚底橫管及立管應使用配套管碼,膨脹螺栓固定。

5、檢測驗收

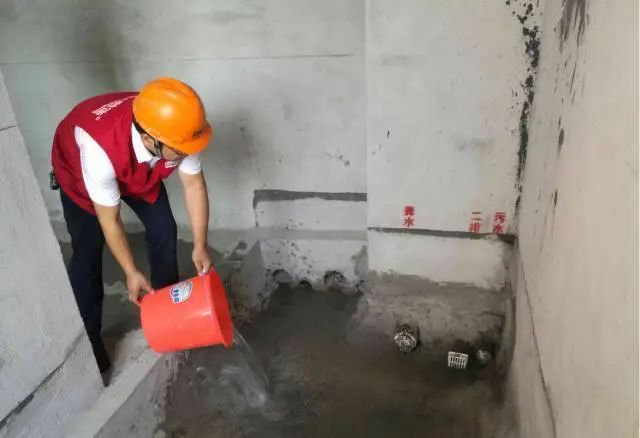

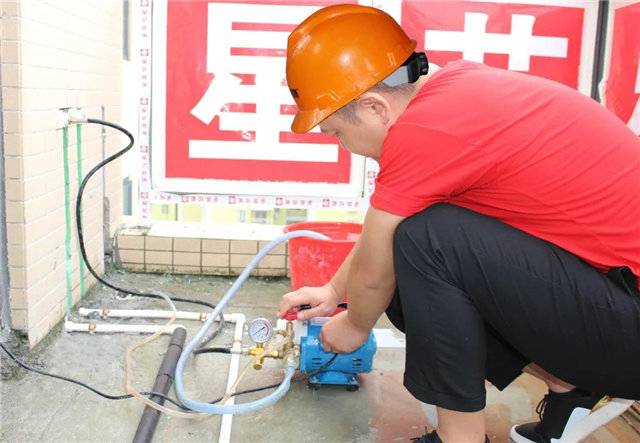

給水管道安裝完成后,在各出水口安裝堵頭并打開進戶水總閥,將管道注滿水然后檢查各連接處,沒有滲漏,才能開始水壓試驗。

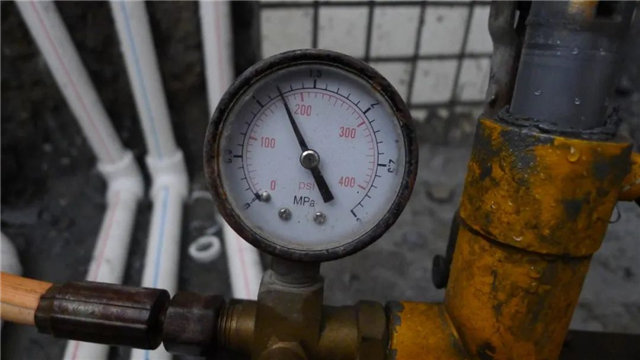

在60分鐘內,壓力1.2MPa,但不少于工作壓力的1.5倍,壓力下降值要小于或等于0.05MPa才能通過測試。排水管則根據安裝各項標準通過觀察、沖水等進行測試、驗收。

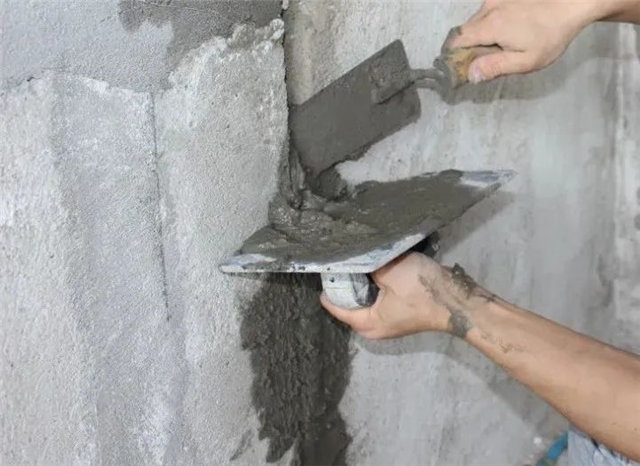

6、封槽
在封槽錢,在線槽內灑水濕潤,用1:5砂漿進行填補,然后搓平壓實,并24小時內灑水保養不少于一次,這樣既能讓封槽密實,保護水管,又能防止槽開裂。

細節不是“細枝末節”,而是用心
是一種認真的態度和負責任的精神
做裝修,重在細節,贏在品質
星藝裝飾秉持"設計經典,質量第一"的經營理念
嚴格把控施工工地
將細節做到極致
為業主朋友定制
高品質、高環保、高舒適的家
裝修流程

13907692276
在線咨詢
